전체
개원가이드
병원 개원 준비 3개월 타임라인 총정리 (2) : 인테리어 기간부터 가구, 마케팅, 채용까지
162
- 병원 인테리어 공사가 어떤 단계로 진행되는지 이해할 수 있어요.
- 공사 기간에 병행해야 할 준비(가구·보안·EMR·채용)를 알 수 있어요.
- 의료기관 개설신고 전에 끝내야 할 항목을 미리 챙길 수 있어요.
오픈닥터
2026.07.30 ・ 4 min read
지난 글에서 임대차 계약 직후 한 달(D-3개월) 동안 대출·세무·인테리어·간판 파트너를 세팅했다면, 이제 인테리어 공사가 본격적으로 시작됩니다. 이번 글은 인테리어 착공부터 의료기관 개설신고 전까지, 개원 D-2개월 구간의 타임라인입니다.
1. D-2개월에 해야 할 일 한눈에 보기

이 구간의 핵심 축은 인테리어 공사입니다. 나머지 업무들은 공사 진행 단계에 맞춰 타이밍이 정해집니다. 예를 들어 CCTV 위치는 벽이 세워져야 잡을 수 있고, 커튼 실측은 마감이 어느 정도 끝나야 가능합니다. 그래서 이 글도 공사 단계를 기준으로 "지금 무엇을 병행해야 하는지"를 함께 안내합니다.
2. 병원 인테리어 착공 — 가장 오래 걸리고, 가장 중요한 파트
인테리어는 개원 준비에서 가장 시간이 오래 걸리고 가장 많은 비용이 들어가는 영역입니다. 설계·시공 과정에서 업체, 건물주, 관리사무소 등 여러 이해관계자와 협의가 필요한 만큼, 초기부터 일정을 구조화해야 합니다.
⚠️ 시작 전에 알아둘 3가지
- 공사 기간이 길고 변수가 많아 일정이 밀릴 확률이 높습니다.
- 비용 단위가 커서 전체 개원 예산에 가장 큰 영향을 미칩니다.
- 건물주·관리단과의 갈등이 생길 수 있는 구간입니다. 혼자 해결하기보다는 해당 매물을 중개했던 파트너와 함께 풀어가세요.

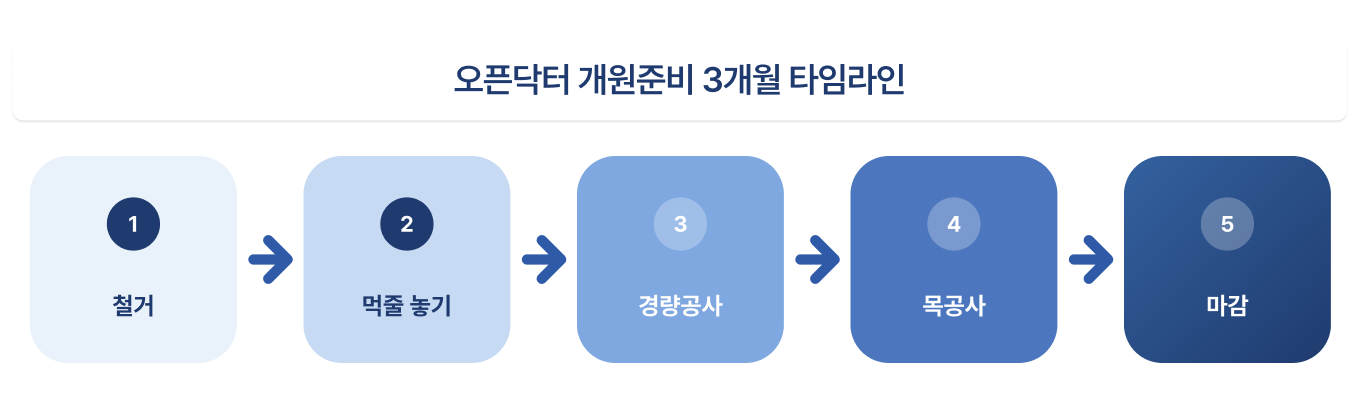

2-1. 기본 구조 공정
병원은 진료 동선, 환자 안전, 장비 설치까지 고려해야 하는 특수 공간입니다. 각 공정에서 원장님이 챙겨야 할 포인트가 다릅니다.

- 철거: 기존 구조물을 철거합니다. 범위에 따라 이틀에서 일주일 정도 소요됩니다.
- 먹줄 놓기: 도면상의 레이아웃을 바닥과 벽에 실선으로 표시하는 작업입니다. 공간 배치의 최종 확정을 의미하며, 벽체나 문 위치를 조정할 수 있는 마지막 시점입니다. 먹줄이 쳐진 공간을 직접 보며 공간감과 동선을 최종 확인해야 하므로, 이날은 원장님이 꼭 현장에 가시길 권합니다.
- 경량공사: 경량 철골로 벽체·천장 프레임을 설치합니다. 공간이 물리적으로 분리되는 단계로, 방음 성능과 구조 안정성이 관건입니다.
- 목공사: 석고보드 부착, 천장 마감, 가구 프레임 세팅이 진행됩니다. 이때 전기 배선, 냉난방, 통신선이 벽 안으로 숨겨지기 때문에, 의료장비 배치와 전기 수요를 반드시 이 전에 확정해서 반영해야 합니다. 놓치면 재공사로 이어집니다.
2-2. 마감 공정 — 비용과 관리의 균형
구분 | 종류 | 특징 |
|---|---|---|
벽 | 도배·필름 |
|
벽 | 도장 |
|
바닥 | 데코타일 |
|
바닥 | 폴리싱·포세린 타일 |
|
🧱 별도 견적 항목(인테리어 외 영역)
- 설비공사: 철거·냉난방·공조·전기·급배수·소방
- 기타항목: 간판·가구
3. 인테리어 공사와 병행해야 할 준비들
공사가 도는 동안 아래 항목들이 함께 움직여야 합니다. 순서는 공정 진행에 맞춰져 있습니다.
- 가구: 3D 렌더링이 나오면 소파·테이블 등 가구를 인테리어 협력 업체 또는 별도 가구 업체로 진행합니다. 진료과 특성에 따라 가구 스타일 선정에 유의해 주세요!
- PC/네트워크/인터넷/보안: 이후 준비할 의료기기, EMR, CCTV , 결제 시스템과 연결되기 때문에 개원 전 안정적인 환경 구축이 필수입니다.
- 마케팅: 개원 후 마케팅을 위한 준비가 필요합니다. 홈페이지 제작 착수, 온라인 채널 개설 준비, 개원 현수막/홍보물, 의료광고 심의 확인 등의 준비가 필요합니다.
- 외부 간판: 업체를 선정하고 시안을 수정하는 등 본격 제작 준비에 들어갑니다. 특히 간판의 위치와 크기 등은 사전에 임대인과 협의가 되어있어야 합니다.
- CRM/EMR: 해외환자가 방문하는 피부과라면 CRM은 필수입니다. 다양한 업체를 만나보고 시연할 때 사용성이 가장 좋은 곳을 알아보세요. 동시에 몇명의 직원이 사용할 수 있는지, 정보가 날아가지 않는 안전한 데이터 저장방식을 사용하는지, 여러 개의 채널에서 들어온 문의를 한번에 확인할 수 있는지를 중점적으로 봐주세요.
- 의료폐기물 업체 계약: 의료기관 개설신고 전에 계약이 완료되어야 하는 항목입니다. 놓치기 쉬우니 미리 챙기세요.
- 채용: 의료기관 개설신고에는 의료인력(간호사/간호조무사) 최소 1명이 필요합니다. 채용은 빠르게 끝나지 않으니 초기부터 채용 공고와 면접을 진행해 주세요!
D-2개월 체크 3가지
- 먹줄 놓기 날짜: 현장에 직접 가서 동선을 확인했는가?
- 개설신고 선행 조건: 의료폐기물 업체 계약과 의료인력 1명 채용이 완료되었는가?
- 병행 업무 타이밍: CCTV(벽 완성 후), 커튼(마감 후 실측), 가운(자수 2주) 일정을 공정에 맞춰 잡았는가?
📌 공사가 끝나가면 이제 의료기관 개설신고입니다
다음 콘텐츠에선 [D-1개월 — 의료기관 개설신고부터 오픈까지] 편이 이어집니다.
상권 분석부터 병원 오픈까지, 오픈닥터와 함께해요.
